Etaper

Oversigt Nørregade syd

Oversigt Nørregade nord

Projektet opdeles i tre etaper.

1. etape udføres i 2024
Arbejdet starter fra den nordlige ende af Nørregade.

2. etape udføres i 2025
Midten af Nørregade

3. etape udføres i 2026
Nørregade 22 - Langsand
Asfalt uge 13
Åben for gennemkørsel uge 14
Lukket for etablering af fortov uge 15 - 17

Nørregade mellem Langsand og rundkørslen
Åben uge 14
Lukket for etablering af kantsten uge 15 - 17

Nørregade mellem Nr. 22 og rundkørslen er lukket uge 18 for udlægning af asfalt

I ugerne 19 - 24 er strækningen lukket i etaper, for at lave fortov og cykelsti

Uge 25 åbner Nørregade for gennemkørsel

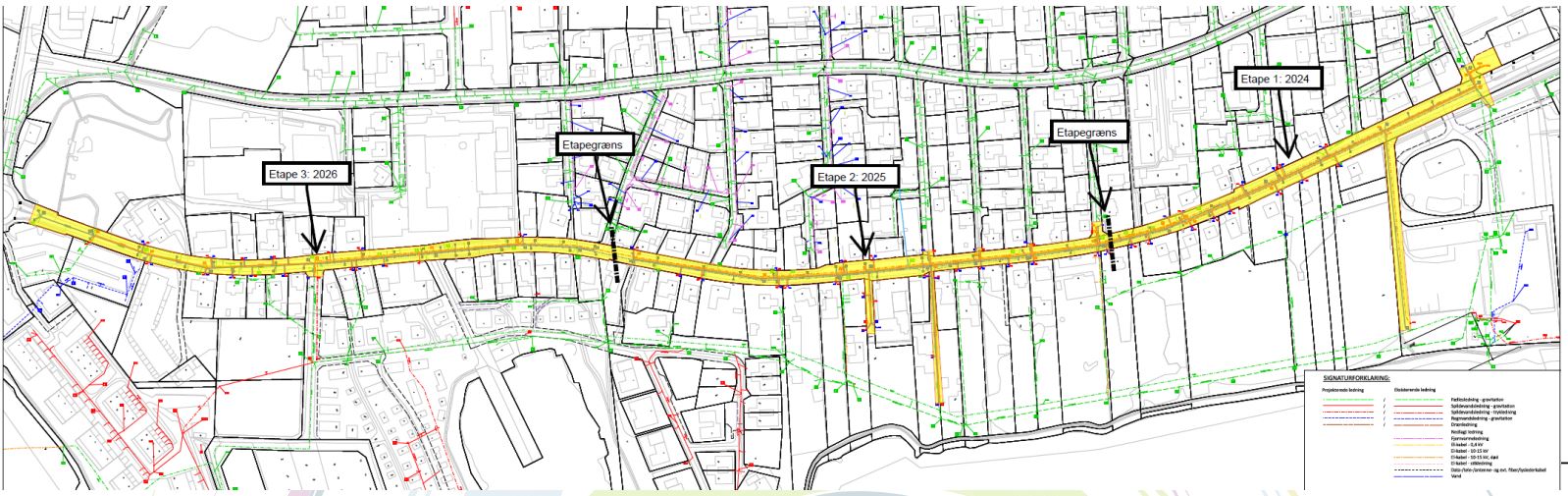

Se grafisk oversigt over etaperne her.
